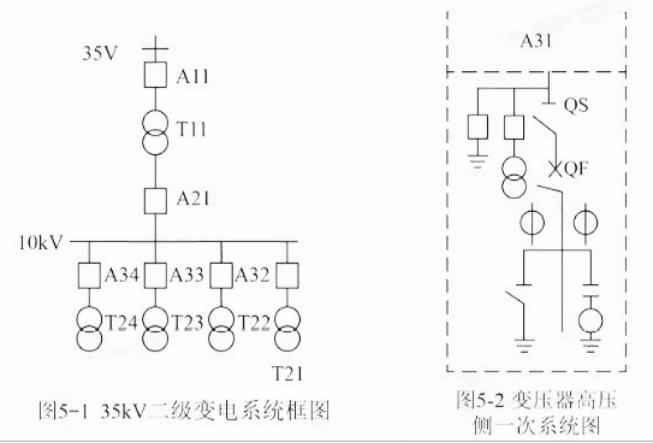

变配电工程(35KV变电站,10KV变电所)进线35KV,二级变电(图5-1)设备,三油浸电力变压(6300KVA-35KV/10KV)、三相干式电力变压器(1250KVA-10KV/0.4KV)、路器、隔离开关等。
安装公司项目部进场后,依据工业园区建设工程的总施工组织设计,总进度计划,编制了变配电工程的施工组织设计、施工方案、施工进度计划等。对项目施工质量进行控制策划确定质量控制策划的主要项目,确认对影响安全和使用功能的特殊施工过程并进行控制,确保变配电工程按总进度计划供电,项目部专业技术负责人根据施工图纸、设备说明书、施方案、作业指导书及技术交底提纲,对施工作业人员进行交底,使电力变压器、开关等设备。
按设计要求安装及交接试验。交接试验的主要项目:绝缘油试验、绕组连同套管的直流电阻测量、绕组连同套管的绝缘电阻测量、绕组连同套管的交流耐压试验、额定电压下的冲击合闸试验等。
变配电工程验收合格后,进行送电前检查:各种交接试验数据符合要求:保护装置整定值符合规定;操作及联动试验正常,变压器冲击合闸时的冲击电流、空载电流、一、二次电压正常。空载运行24h,无异常情况,正式送电。
变配电工程竣工验收合格,项目部整理需要归档的竣工档案资料,包括:一般施工记录图纸交底记录、设备材料检查安装记录、施工记录、施工检验记录、施工试验记录等。将整理好的档案资料移交给相关单位。
(来学网)

问题:
1.施工质量控制策划中应确定和明确哪些内容?施工特殊过程确认的关键是确保哪些内容?

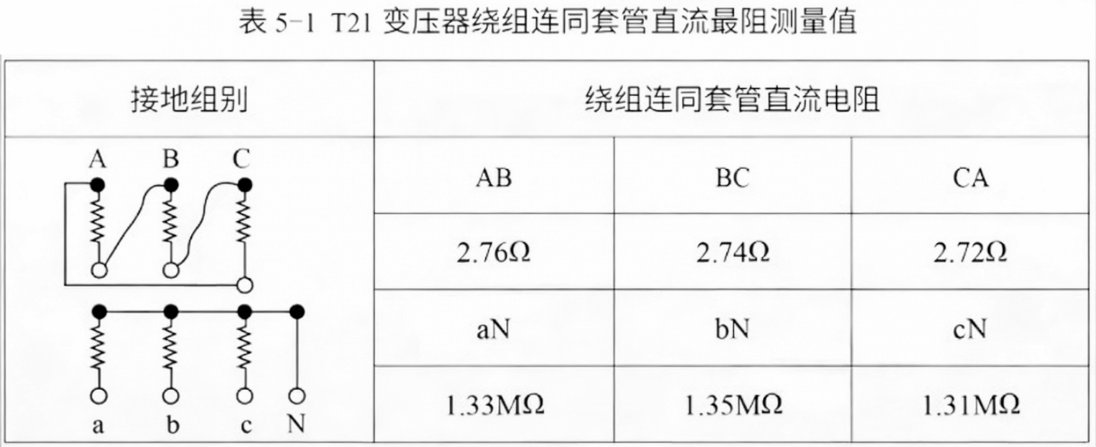

2.T21变压器连同绕组的直流电阻测量结果是否合格?见表(5-1),并计算绕组之间的最大差别(%)来说明理由。

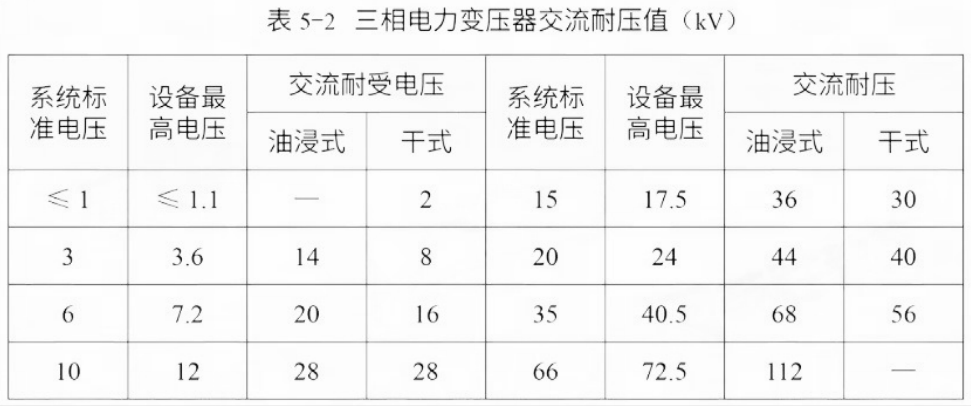

3.T11变压器的交流耐压试验应选择多少电压值?如何进行冲击合闸试验?
4.T21变压器通电合闸时先合哪个开关(见图5-2)?该开关的主要作用是什么?
5.项目部整理的施工记录中主要有哪些记录?施工档案应移交给哪些相关单位?
