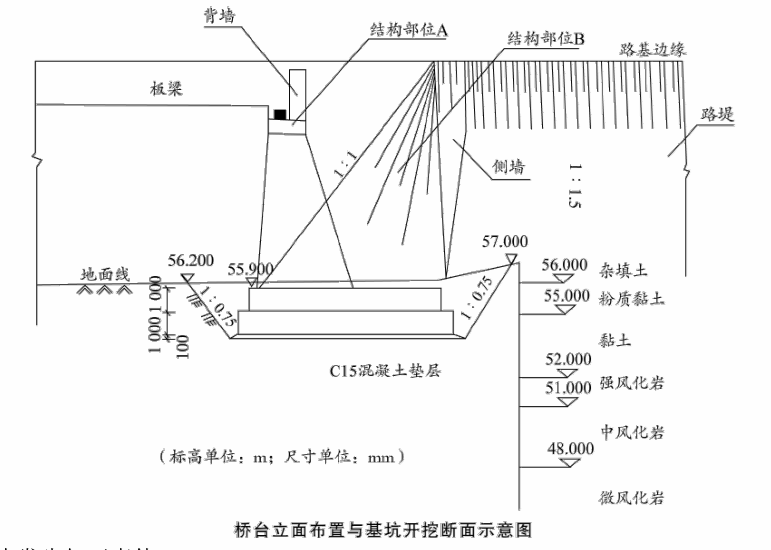

某公司承建一座桥梁工程,上部结构为4×30m先简支后连续箱梁桥梁;下部结构采用重力式U型桥台,明挖扩大基础。地质勘察报告揭示桥台处地质自上而下依次为杂填土、粉质黏土、黏土、强风化岩、中风化岩、微风化岩。桥台立面如图所示。
(来学网)
施工过程中发生如下事件:
事件一:施工单位利用桥台附近的一块空地布设混凝土搅拌站、钢筋加工房以及箱梁预制厂,采用后张法进行箱梁预制。在预制施工中,施工单位制定了严格的施工技术方案,现对部分施工要点摘录如下:
(1)台座上铺钢板底模,预制台座均按规定设置反拱。
(2)梁体腹板混凝土宜采用附着式振捣器为主,插入式振捣器辅助振捣。
(3)预应力筋张拉时,应满足设计规定,设计未规定时,当采用混凝土龄期代替混凝土强度控制时应不少于5d。
(4)压浆过程中,若水泥浆液流动度降低,可以通过加水增加其流动性。
事件二:桥台扩大基础开挖施工过程中,基坑坑壁有少量潜水出露,施工单位按施工方案要求,采取分层开挖和做好相应的排水措施,顺利完成了基坑开挖施工。
事件三:扩大基础混凝土结构施工前,对地基基底进行检验,检验内容包括:基底的平面位置、尺寸;基底处理和排水情况是否符合规范要求;施工记录及有关试验资料等。
【问题】
1.写出图中结构A、B的名称。
2.简述桥台在桥梁结构中的作用。
3.逐条判断事件一中箱梁预制施工方案内容是否正确,如不正确请改正。
4.指出事件二中基坑排水最适合的方法。
5.补充事件三中基坑地基基底检验内容。
