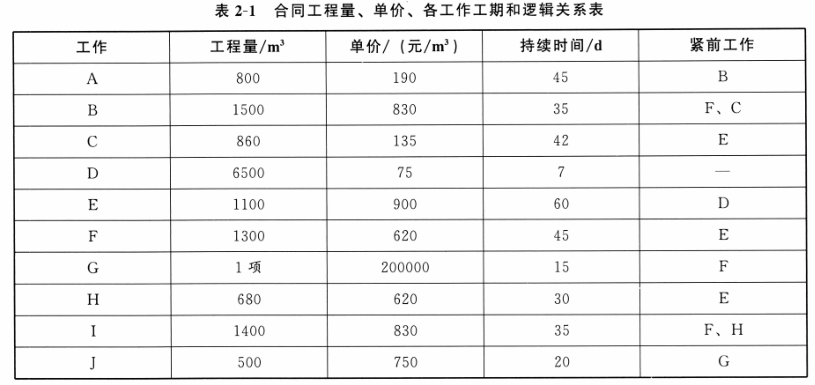

某水闸工程施工,承包人与发包人签订的施工项目有:上游护坡(A)、上游翼墙(B)、上游铺盖(C)、土方开挖(D)、闸室底板(E)、闸墩(F)、闸门安装(G)、消力池(H)、下游翼墙(I)、工作桥(J)。合同工程量、单价、各工作工期和逻辑关系见表2-1

施工过程中发生了如下事件:
事件一:开工前,发包人向承包人预付了工程合同价10%的预付款,并约定从第2个月开始,按每月工程进度款的15%扣回,扣完为止。
事件二:承包人在签约前向发包人递交了履约保证金,所以发包人不再扣留质量保证金。
事件三:闸门安装期间,该地百姓因征地拆迁补偿款纠纷阻挠施工,导致闸门安装工程在监理人未及时下达暂停施工指示的情况下被迫暂停,经发包人协调问题才得以解决,闸门安装工程在停工一周后恢复施工。
【问题】
1.根据合同工程量、单价、各工作工期和逻辑关系表,计算合同总价及预付款(单位:万元,计算结果保留两位小数,下同)。

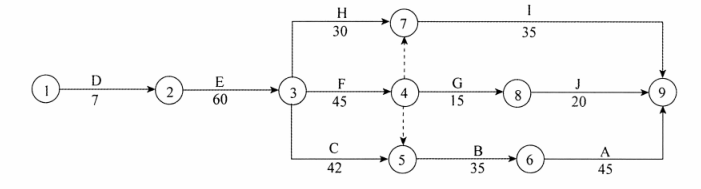

2.绘制该水闸工程的网络进度计划图。
3.计算工程总工期,指出关键线路。

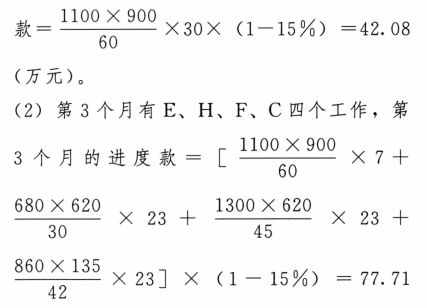

4.结合事件一、事件二,计算第2个月、第3个月的工程进度款。
5.事件三中,承包人暂停施工应履行哪些手续?
