某软土地基处理工程项目,地基处理面积为 80000.00㎡ ,采用振冲碎石桩(全长碎石护壁造孔及间断填料振冲成桩)施工技术。图示内容为一排6根共12排,图示内容为1个单元,一个单元72根桩,桩长20米和15米隔一布一(桩长进去垫层500mm),共386个单元,单元桩点位布置及技术参数如图5.1和图5.2所示。因采用新施工技术及工程量规模超常,建设方采用现场按规范要求进行振冲碎石试验桩实测相关基础数据编制该项目最高投标限价。现场收集整理的试验桩单台打桩机标准工作日(8小时)完成的工程量,人工、材料、施工机具使用消耗量及相关价格信息见表5.1。请根据《建设工程工程量清单计价标准》(GB/T 50500-2024)和《房屋建筑与装饰工程工程量计算标准》(GB/T 50854-2024),以及相关给定条件,作答下列问题。

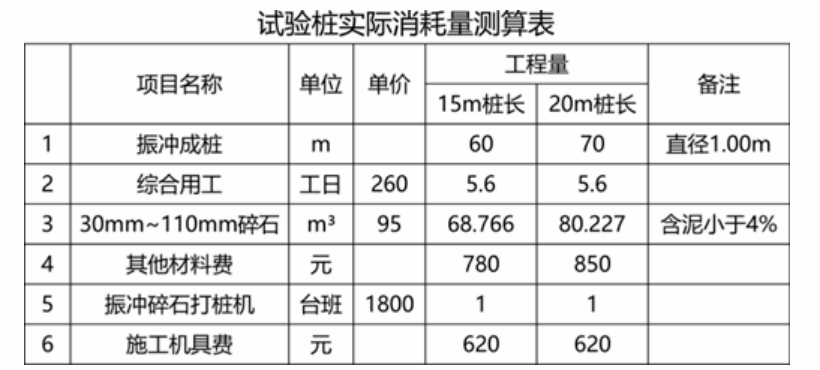

表5.1 试验桩单台打桩机工作日(8小时)完成工程量、人材机消耗量及价格信息表
15m和20m振动碎石桩每立方米的人材机消耗量。(碎石桩充盈系数1.45)
(来学网)

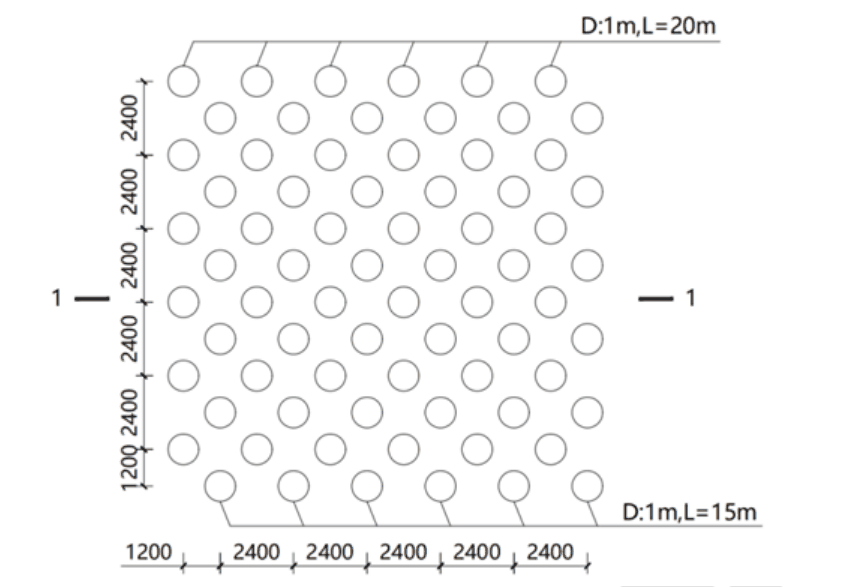

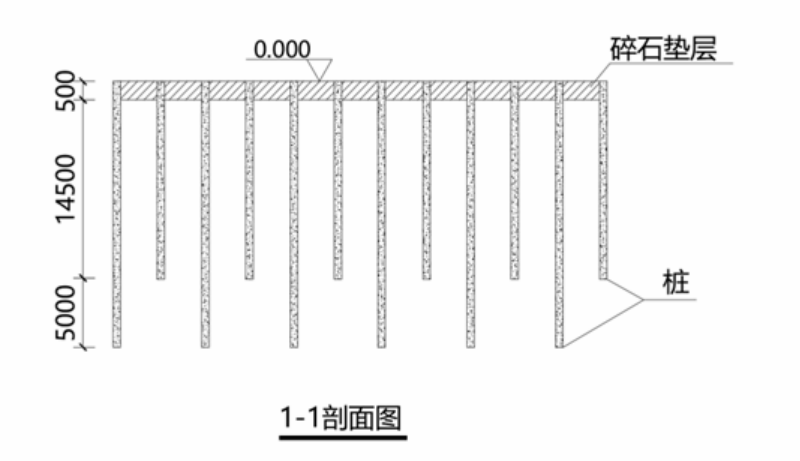

5.1单元桩点位布置图

5.2技术参数图
问题:
1.根据施工图5.1、5.2中所示内容和相关数据,在答题卡表 5.1 中列式计算该地基处理工程机械平整场地、施工场地碎石垫层、振冲碎石桩等分部分项工程项目工程量,(注: 考虑大型施工机具正常操作及临时施工道路等要求,施工场地平整及先行铺设碎石垫层的工程量按地基处理面积增加 5%计算;圆周率统一按3.14计)

2.根据表 5.1 的数据及相关条件,在答题卡中列式计算单位振冲碎石桩的人工费、材料费,施工机具使用费,并在答题卡表 5.2 中编制振冲碎石桩分部分项工程项目清单综合单价分析表(简版)(注:管理费按人工费,材料费、施工机具使用费和的 12%计取,利润按人工费、材料费、施工机具使用费、管理费之和的 7%计取。

3.根据问题 1、 问题 2 的计算结果及相关条件,在答题卡表 5.3 编制地基处理工程分部分项工程项目最高投标限价清单计价表。(注:经计算填项目机械平整场地、施工场地碎石垫层的综合单价分别为0.26元/㎡、123.50元/㎡)

4.根据问题3的计算结果及相关条件,列式计算各项措施项目费用并在答题卡表 5.4 中编制该地基处理工程项目最高投标限价清单汇总表。(注:经计算该项目大型机械进出场及安拆费为 3300000.00 元,临时设施等5 项措施项目按分部分项工程项目费用的 2.25%计取,安全生产措施费按不含安全生产措施费本身的税前工程造价的3%计取,增值税按9%计取。)
(注:无特殊说明的,费用计算时均为不含税价格;各计算结果均保留两位小数。)

正确答案:

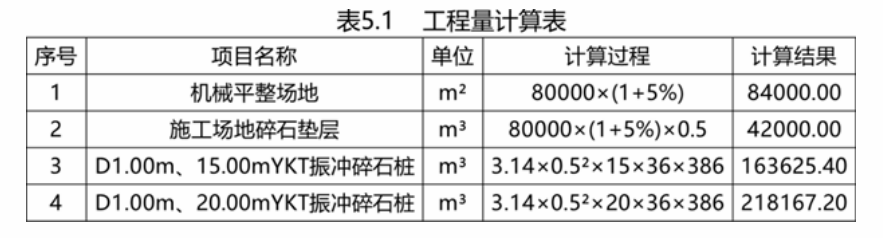

问题1:

问题2:

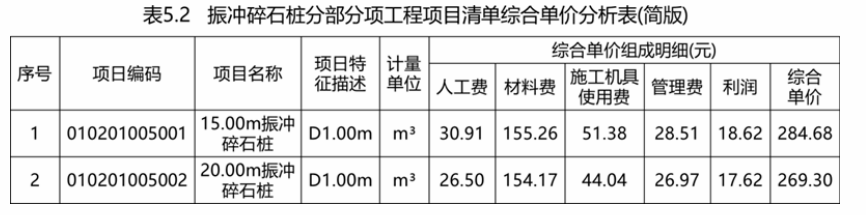

(1)15m振冲碎石桩每m³人工费:260×5.6/(3.14×0.5²×60)=30.91元
(2)15m振冲碎石桩每m³材料费:(68.766×95+780)/(3.14×0.5²×60)=155.26元
(3)15m振冲碎石桩每m³施工机具使用费:(1×1800+620)/(3.14×0.5²×60)=51.38元
(4)20m振冲碎石桩每m³人工费:260×5.6/(3.14×0.5²×70)=26.50元
(5)20m振冲碎石桩每m³材料费:(80.227×95+850)/(3.14×0.5²×70)=154.17元
(6)20m振冲碎石桩每m³施工机具使用费:(1×1800+620)/(3.14×0.5²×70)=44.04元

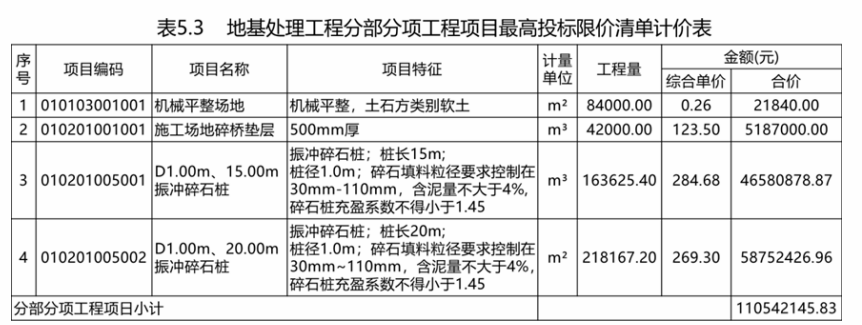

问题3:

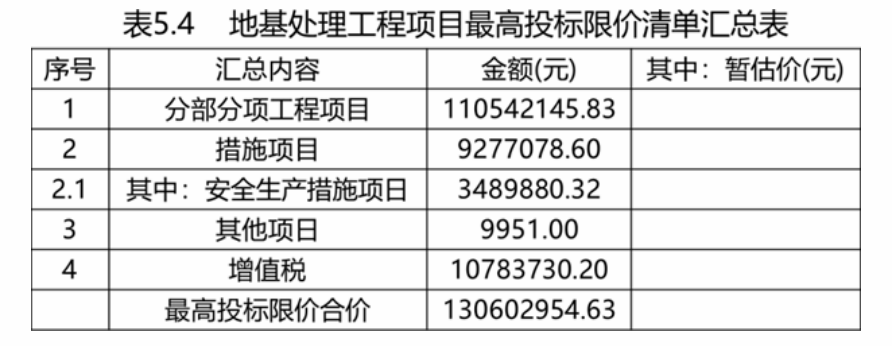

问题4:
临时设施等5项措施项目费:110542145.83×2.25%=2487198.28元
安全生产措施项目费:(110542145.83+2487198.28+3300000)×3%=3489880.32元
措施项目费合计:2487198.28+3300000+3489880.32=9277078.60元
