案例分析
看题模式
4
/
4
4.
某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内容及基价款约定如下:

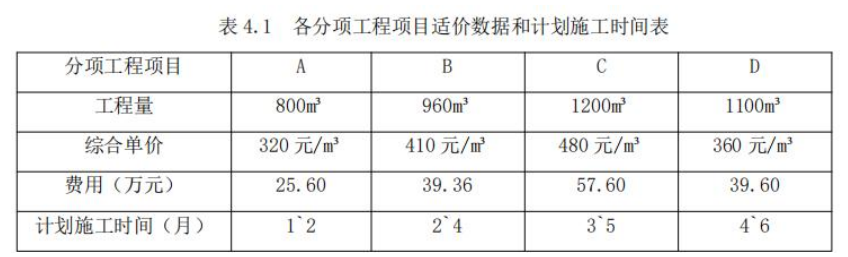

1.分项工程(含单价措施,下同)项目4项,总费用162.16万元,各分项工程项目造价数据和计划施工时间见表4.1。

2.总价措施项目费用21万元(其中安全文明施工费为分项工程项目费用的6.8%,该费用在竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用不予调整。暂列金额为12万元。
3.管理费和利润为人、材、机费用之和的17%,规费费率和增值税税率合计为16%(以不含规费、税金的人工、材料、机械费、管理费和利润为基数)。
有关工程价款结算与支付约定如下:
1.开工10日前,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款(在施工期间第2~5月的每个月工程款中等额扣回),并同时将安全文明施工费工程款的70%支付给承包人。
2.分项工程项目工程款按施工期间实际完成工程量逐月支付。
3.除开工前支付的安全文明施工费工程款外,其余总价措施项目工程款按签约合同价,在施工期间第1~5月分5次等额支付。
4.其他项目工程款在发生当月支付。
5.在开工前和施工期间,发包人按每次承包人应得工程款的90%支付。
6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算总造价的3%)后20天内一次性结清竣工结算款。
该工程如期开工,施工期间发生了经发承包双方确认的下列事项:
1.因发包人提供场地问题,B按计划施工当月工效降低,2、3、4、5月每月实际完成的工程量分别为200m³、320m³、320m³、120m³。分项工程B开工当月每立方米人工费和机械费增加40元。
2.发包人委托施工设计图绿建预评价健康舒适指标评价分较低,为达到预期星级标准,将分项工程C的主材C1(消耗量1210㎡,不含税单价为150元/㎡)更换为带有绿建标识的新品牌同规格材料(消耗量不变,需要通过询价或聘请专家评审确定价格)
3.施工期间第5月,发生现场签证费用2.6万元。
其他工程内容的施工时间和费用均与原合同约定相符
【问题】
1.该工程项目安全文明施工费为多少万元?签约合同价为多少万元?开工前发包人支付给承包人的工程预付款和安全文明施工费工程款分别为多少万元?
2.分项工程B的分部分项工程费增加多少万元?施工期间第2月,承包人完成分项工程项目工程费为多少万元?发包人应支付给承包人的工程进度款为多少万元?投资偏差和进度偏差为多少万元(不考虑总价措施项目变化的影响)?
3.经过询价,甲、乙、丙、丁四家供应商对C1材料的不含税报价分别为165元/㎡、196元/㎡、205元/㎡/210元/㎡,评审专家意见为:甲供应商报价缺项,应采用其余3家报价加权(权重分别为0.5、0.3、0.2)平均数作为材料单价,计算C1材料单价,C分项工程费增加多少万元?
4.该工程项目安全文明施工费增减额为多少万元?合同价增加额为多少万元?如果开工前和施工期间发包,人均按约定支付了各项工程款,则竣工结算时,发包人应向承包人一次性结清工程结算款为多少万元?(计算过程和结果以万元为单位的保留三位小数,以元为单位的保留两位小数)
1.分项工程(含单价措施,下同)项目4项,总费用162.16万元,各分项工程项目造价数据和计划施工时间见表4.1。

2.总价措施项目费用21万元(其中安全文明施工费为分项工程项目费用的6.8%,该费用在竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用不予调整。暂列金额为12万元。
3.管理费和利润为人、材、机费用之和的17%,规费费率和增值税税率合计为16%(以不含规费、税金的人工、材料、机械费、管理费和利润为基数)。
有关工程价款结算与支付约定如下:
1.开工10日前,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款(在施工期间第2~5月的每个月工程款中等额扣回),并同时将安全文明施工费工程款的70%支付给承包人。
2.分项工程项目工程款按施工期间实际完成工程量逐月支付。
3.除开工前支付的安全文明施工费工程款外,其余总价措施项目工程款按签约合同价,在施工期间第1~5月分5次等额支付。
4.其他项目工程款在发生当月支付。
5.在开工前和施工期间,发包人按每次承包人应得工程款的90%支付。
6.发包人在竣工验收通过,并收到承包人提交的工程质量保函(额度为工程结算总造价的3%)后20天内一次性结清竣工结算款。
该工程如期开工,施工期间发生了经发承包双方确认的下列事项:
1.因发包人提供场地问题,B按计划施工当月工效降低,2、3、4、5月每月实际完成的工程量分别为200m³、320m³、320m³、120m³。分项工程B开工当月每立方米人工费和机械费增加40元。
2.发包人委托施工设计图绿建预评价健康舒适指标评价分较低,为达到预期星级标准,将分项工程C的主材C1(消耗量1210㎡,不含税单价为150元/㎡)更换为带有绿建标识的新品牌同规格材料(消耗量不变,需要通过询价或聘请专家评审确定价格)
3.施工期间第5月,发生现场签证费用2.6万元。
其他工程内容的施工时间和费用均与原合同约定相符
【问题】
1.该工程项目安全文明施工费为多少万元?签约合同价为多少万元?开工前发包人支付给承包人的工程预付款和安全文明施工费工程款分别为多少万元?
2.分项工程B的分部分项工程费增加多少万元?施工期间第2月,承包人完成分项工程项目工程费为多少万元?发包人应支付给承包人的工程进度款为多少万元?投资偏差和进度偏差为多少万元(不考虑总价措施项目变化的影响)?
3.经过询价,甲、乙、丙、丁四家供应商对C1材料的不含税报价分别为165元/㎡、196元/㎡、205元/㎡/210元/㎡,评审专家意见为:甲供应商报价缺项,应采用其余3家报价加权(权重分别为0.5、0.3、0.2)平均数作为材料单价,计算C1材料单价,C分项工程费增加多少万元?
4.该工程项目安全文明施工费增减额为多少万元?合同价增加额为多少万元?如果开工前和施工期间发包,人均按约定支付了各项工程款,则竣工结算时,发包人应向承包人一次性结清工程结算款为多少万元?(计算过程和结果以万元为单位的保留三位小数,以元为单位的保留两位小数)
请写下答案:
- 上一题
- 下一题
