2018年度全国注册二级建造师《市政公用工程管理与实务》案例真题(1)

2019年11月26日 来源:来学网

三、案例分析题
背景材料:

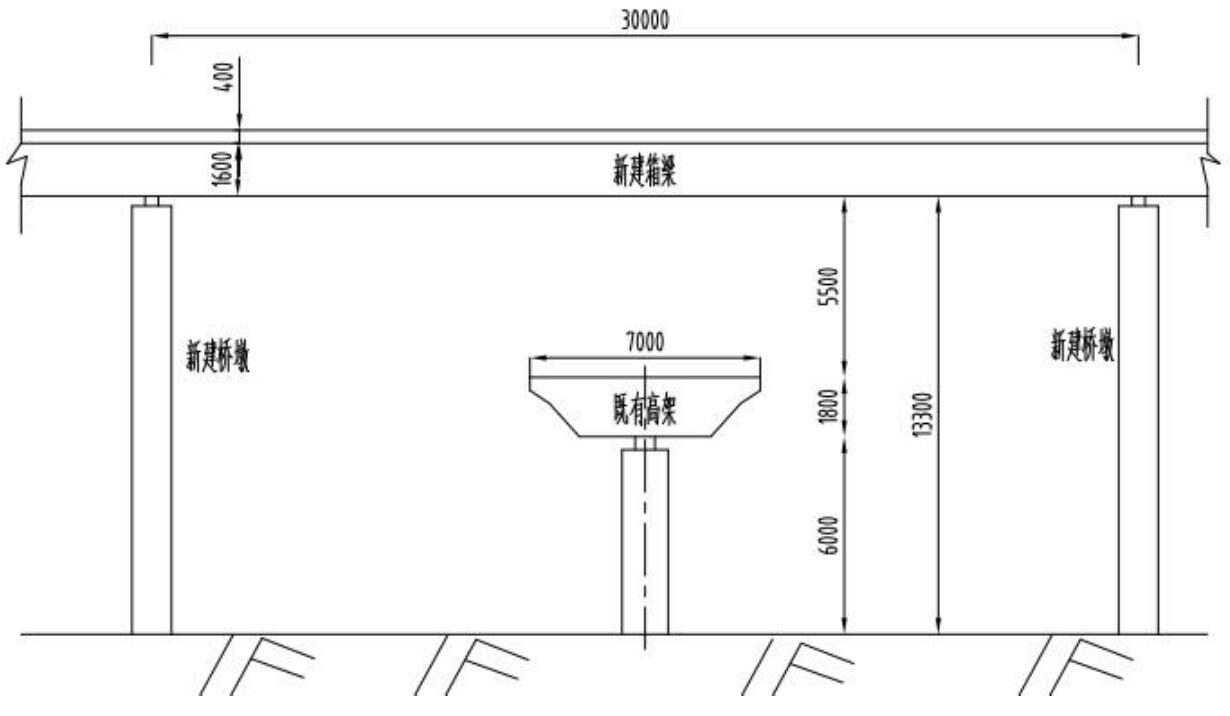

某桥梁工程的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上部结构分成 A、B 两个标段,将B 段重新招标,路面宽度 17.5m。桥下净空 6m。上部结构设计为钢筋混凝土预应力现浇箱梁(三跨一联)共 40 联,原施工单位甲公司承担 A 标段,该标段施工现场有废弃公路,无需处理,满足支架法施工条件。甲公司按业主要求对原施工组织设计进行了重大变更调整,新中标的乙公司承担 B 标段,因 B 标施工现场地处闲置弃土场,地域宽广平坦,满足支架法施工部分条件,其中纵坡变化较大部分为跨越既有正在通行的高架桥段,新建桥下净空高度达 13.3m(见图 2)。甲、乙两公司接受任务后立即组织力量展开了施工竞赛。甲公司利用既有公路作为支架基础,地基承载力符合要求,乙公司为赶工期,将原地面稍作整平后即展开支架搭设工作,很快进度超过甲公司。支架全部完成后,项目部组织了支架质量检查,并批准模板安装。模板安装完成后开始绑扎钢筋。指挥部检查中发现乙公司施工管理存在问题,下发了停工整改通知单。

问题:
1.原施工组织设计中,主要施工资源源配置有重大变更调整,项目部应如何处理? (2分)重新开工之前技术负责人和安全负责人应完成什么工作? (2 分)
2.满足支架法施工的部分条件指的是什么? (2 分)
3.B标支架搭设场地是否满足支架的地基承载力?应如何处置? (2 分)
4.支架搭设前技术负责人应做好哪些工作? (2 分)桥下净高 13.3m部分如何办理手续? (2 分)
5.支架搭设完成和模板安装后用什么方法解决变形问题? (1 分)支架拼装间隙和地基沉降在桥梁建设中属哪一类变形? (1分)
6.跨越既有高架部分的桥梁施工需到什么部门补充办理手续?(2 分)
参考答案:
1.(1)项目部应补充调整施工组织设计,重新履行审批手续。应经单位技术负责人审批签字,报监理单位总监理工程师,及建设单位项目负责人签字后实施。(2)重新开工之前,技术负责人和安全负责人应根据变更后的施工组织设计重新进行技术安全交底。
2.施工现场地处闲置弃土场,地域宽广平坦,便于搭设支架。
3.(1)不能满足支架的地基承载力。(2)应按如下方法处理:
1)弃土场应整平,压实,或采取换填、浇筑混凝土等措施进行地基处理,以满足承载力要求;
2)地基处理完成后应根据规范要求进行地基预压。
4.(1)支架搭设前,技术负责人需要编制专项施工方案,并经审批之后实施;技术负责人还需要对承担施工的负责人及分包方全体人员进行书面技术交底,并签字归档。
(2)对于桥下净高 13.3m 部分,施工单位还需要组织专家论证,论证合格后按照方案实施。
5.支架搭设完成和模板安装后用预压方法解决变形问题;属于非弹性变形。
6.需要到市政工程行政主管部门和公安交通管理部门办理手续。


来学网现已开通线上辅导课程,名师授课、专家答疑、更有定制科学复习计划!点击进入: 来学网

心之所往
来而学之

更多热门考试资讯,点击进入:来学网

在线视频学习,海量题库选择,点击进入:来学网

梅花香自苦寒来,学习是一个打磨自己的过程,希望小编整理的资料可以助你一臂之力。

点击进入>>>>来学网—未来因学而变

学习视频,在线题库、报考指南、成绩查询、行业热点等尽在来学网(点击进入)

最新资讯
获客广告

热门专题
